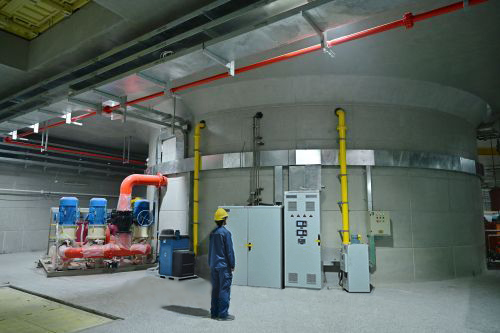

11月30日24時,梅蓄電站首臺發電機組正式投產。圖為首臺發電機組地下廠房。(圖片來源 :梅州日報,鐘小豐 攝)
記者昨日上午從梅州(五華)抽水蓄能電站(以下簡稱“梅蓄電站”)項目部獲悉,梅蓄電站首臺發電機組于11月30日24時正式投產發電,成為“十四五”開局之年南方電網服務區域內首臺投產的抽水蓄能機組。據了解,梅蓄電站主體工程開工至首臺機組投產僅用時41個月,創造了國內抽水蓄能電站最短建設工期紀錄。
梅蓄電站位于梅州市五華縣境內,是南方電網在廣東省內建成的第五座抽水蓄能電站。該電站規劃裝機容量240萬千瓦,分兩期建設,其中一期工程裝機容量120萬千瓦,工程總投資70.52億元。電站一期建成后預計年發電量15.7億度,可滿足1000萬戶家庭用電。電站預計每年為當?shù)貛矶愂战鼉|元。
值得一提的是,梅蓄電站總庫容位居全國抽水蓄能電站第二,是國內為數不多能夠?qū)崿F(xiàn)周調節的抽水蓄能電站。
梅蓄電站項目主體工程自2018年6月開工至今,2800余名建設者奮戰不休,他們克服疫情影響、攻堅克難,最終實現電站主體工程開工至首臺機組投產僅用時41個月,刷新國內抽水蓄能電站最短建設工期紀錄。
據梅蓄電站項目調試組組長羅鵬彬介紹,首臺機組調試完成僅用了1個月?!鞍l(fā)電機軸承三導(上導、下導、水導)振擺只有50微米,相當于一根頭發絲,具有相當好的穩定性,創下了全國同類電站的紀錄。”羅鵬彬說,機組的震動、噪音以及瓦溫也達到參數優良,整體情況優于全國同類電站。
電站建成后,每年可節約標準煤17.1萬噸,減少二氧化碳排放42.8萬噸,減少二氧化硫及粉塵排放0.15萬噸,優化電網系統電源結構,降低燃煤火電調峰率,改善系統內電源的運行工況和電網運行條件;促進粵港澳大灣區核電、風電等清潔能源及西部水電消納,進一步保障能源健康發展和電網運行的安全穩定。(賴鋒 王耀廣 丁卯 張炳鋒 郭思敏)
